那天接到刘经理电话时,我正在苏州去往无锡的高铁上。
“胡经理,又要麻烦你了。”电话那头,刘经理的声音带着笑意,是我们熟悉的老客户江苏新舟新材料的采购经理。
“刘经理您说,什么事?”
“我们二期扩产,新建一个铸造车间,需要4台32吨固定式熔保炉。这次项目紧,公司定了明年3月底投产,留给设备的时间只有3个月。你那边能不能接?”
我脑子飞快地转了一下。常规32吨炉从设计到交货,最快也要4个月。3个月,几乎不可能。
“刘经理,时间确实紧。但我回去跟生产碰一下,想想办法。明天给您回话。”
挂了电话,我立刻给项目经理刘工打电话:“老刘,新舟二期要4台32吨炉,3个月交货,你觉得有戏吗?”
电话那头沉默了几秒,然后刘工说:“常规做法肯定不行,但如果我们用标准化设计、模块化制造,炉体分三段在工厂预制,现场拼装,能把时间压缩到90天左右。我今晚做个方案,明天咱们碰一下。”
2023年11月17日 星期五 晴 靖江
两天后,我和刘工又来到了靖江。
新舟的新厂区就在老厂旁边,已经完成了土地平整,工人们正在浇筑基础。刘经理和一位三十出头的年轻人站在现场等着。

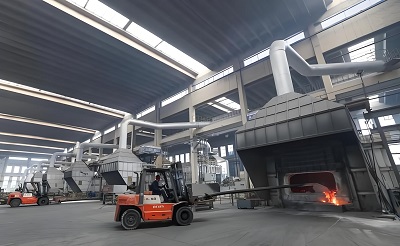

靖江新舟客户现场
“胡经理,这是我们二期项目的负责人,王工,项目经理。”刘经理介绍。
王工握手很用力:“胡经理,刘工,久仰。听刘经理说你们上一批炉子质量好、服务也好,这次就指望你们了。”
刘工拿出卷尺和图纸,开始测量基础尺寸,一边问:“王工,基础是按我们上次提供的图纸做的吗?”
“对,完全按你们的图纸,尺寸一点不差。”
刘工点点头:“那就好。王工,这次时间紧,我们计划采用模块化制造。炉体分成三段,炉底、炉墙、炉顶分别在工厂预制好,运到现场组装。这样制造和基础施工可以同步进行,至少能省出20天。”
王工眼睛亮了:“能保证质量吗?我最怕拼装出来漏气、变形。”
“王工放心,我们做过很多这种了。接口处用迷宫结构加高温密封垫,强度比整体浇筑还高。而且现场拼装我们有专用工装,保证精度。”
刘经理在旁边说:“王工,你放心,刘工干这行二十年了,他说的我信。”
2023年11月28日 星期二 小雨 苏州
一周后,王工和刘经理来苏州考察。
我们先去了工厂。车间里,工人们正在焊接一台30吨炉的炉壳,火花四溅。刘工指着生产线说:“王工,这是我们的标准化生产线,炉体尺寸都是模块化的,模具通用,所以能快速切换。”
王工看得很仔细,不时掏出手机拍照。
接着去看备件库。3000多平米的库房里,各种规格的烧嘴、控制器、耐材备得整整齐齐。库管正在扫码出库,一切井井有条。
刘经理对王工说:“老厂那两台炉子,有一次燃烧系统报警,雷工第二天一早就到了。他们的售后,我们验证过。”
王工点点头,转身问我:“胡经理,合同什么时候能签?我们基础快好了,设备必须12月底前到货,不然安装来不及。”
“王工,我们回去就把合同拟好,下周来靖江签。交货期就定12月31号,我们争取提前。”
2023年12月5日 星期二 晴 靖江
合同签了,总价1152万。交期12月31日,每延迟一天,违约金1万。
刘工当天就留在靖江,带着团队复核基础尺寸,确定吊装方案。之后一个月,他几乎住在了厂里。
12月的靖江,湿冷刺骨。车间里没有暖气,刘工穿着厚厚的军大衣,天天在现场盯着。王工有时晚上路过,总能看到他和工人们在灯下商量着什么。
“刘工,你这比我们厂里的人还拼。”王工递过去一杯热茶。
“王工,时间太紧了,我得看着才放心。”
2023年12月20日 星期三 雪 靖江
那天靖江下了入冬第一场雪,刘工给我打电话,声音有点急。
“胡经理,供应商那边炉顶预制件延迟了两天,现在要赶工。我跟他们厂长拍了桌子,他们答应加急,但可能要到12月25号才能发货。”
我心里一紧:“那现场安装时间够吗?”
“我算过了,如果25号到货,我们三班倒安装,29号能完成主体,30号烘炉,31号交付,刚好压线。但不能再晚了。”
“好,我联系供应商,让他们无论如何保证25号前发货。你那边安排好安装队,24小时待命。”
那几天,我几乎天天给供应商打电话。12月24日下午,最后一批炉顶预制件装上货车,从河南出发。
2023年12月25日 星期一 多云 靖江
25号下午三点,货车驶进新舟厂区。刘工早已带着安装队等着。
吊车就位,工人们开始卸货、拼装。那天晚上零下三度,刘工和工人们一直干到凌晨两点,第一台炉子的主体立起来了。
接下来的四天,车间里灯火通明。刘工带着安装队三班倒,累了就在现场临时板房里眯一会儿。王工让食堂每天送热姜汤、夜宵,自己也天天陪着。
12月29日晚上九点,第四台炉子主体安装完成。刘工从头到尾检查了一遍,确认无误后,给王工打电话:“王工,四台炉子全部就位,明天开始烘炉。”
王工从家里赶来,看着整齐排列的四台炉子,激动得说不出话。
2023年12月31日 星期日 晴 靖江
12月31日上午八点,第一台炉子点火烘炉。
刘工亲自操作,升温曲线严格按照工艺要求。王工、刘经理、老厂的设备主管老张都来了,十几个人围在控制室,看着温度曲线缓缓上升。
1月2日,烘炉完成,开始投料试生产。
第一炉做的是6063铝棒,从加料到出铝水,四个半小时。取样化验,成分合格,温度合适,能耗实测57.8Nm³/吨,比合同约定的60还低。
王工握着刘工的手:“刘工,你们创造了奇迹。从签合同到今天,正好27天,提前交付。我代表公司谢谢你们!”
刘工摆摆手:“王工,是你们基础做得好,我们才能这么快。对了,明天我们售后雷工会来,给操作工做个培训,顺便把备件清单交接一下。”
2024年1月5日 星期五 晴 靖江
雷工在靖江待了三天,手把手教操作工怎么调试参数、怎么处理常见故障。临走时,王工请他吃饭。
“雷工,你们这服务,比国外厂家还到位。以后炉子有事,我就找你。”
“王工,您客气了。有事随时打电话,24小时开机。”
2024年3月28日 星期四 多云 靖江
三个月后,我去靖江回访。
车间里四台炉子都在运行,操作工坐在控制室里,悠闲地看着屏幕。王工带我参观了一圈,炉体保养得很好,运行记录显示一切正常。
“胡经理,跟你说个事。”王工神秘地笑了笑,“我们原本计划3月底投产,结果设备提前到了,生产线也提前了。正好赶上春节后铝棒涨价,我们多生产了两个月,多赚了五六百万。董事长说,这四台炉子买值了。”
我心里一阵温暖。做设备的,最开心的就是听到客户说“值了”。
“王工,以后有什么需要,随时找我。”
“会的。对了,我们集团在安徽还要建新厂,到时候肯定先找你。”
后记
到今天,这四台炉子已经运行两年多,累计生产铝棒超过20万吨。期间雷工去过四次,两次是例行巡检,两次是配合工艺调整优化参数。每次去,王工都要留他吃饭,雷工总是说:“王工,饭就不吃了,我去看看炉子就踏实了。”
在铝加工这个行业,时间就是金钱。新舟用27天抢出了两个月,这两个月,就是五六百万的利润。而我们用标准化设计和模块化制造,帮客户抢回了这个市场窗口。
这,就是设备供应商最大的价值。
